Des travaux d’enfouissement des réseaux télécoms, Enedis et d’éclairage public sont engagés route de la Combe à Zore, entre les n°287 et 1018. Réalisés en plusieurs tranches, ils s’étendront sur environ deux ans et demi, aux intersaisons.

Planning des travaux :

  • Tranche 1 : automne 2026
  • Tranche 2 : printemps 2027
  • Tranche 3 : automne 2027
  • Tranche 4 : printemps 2028
  • Tranche 5 : automne 2028

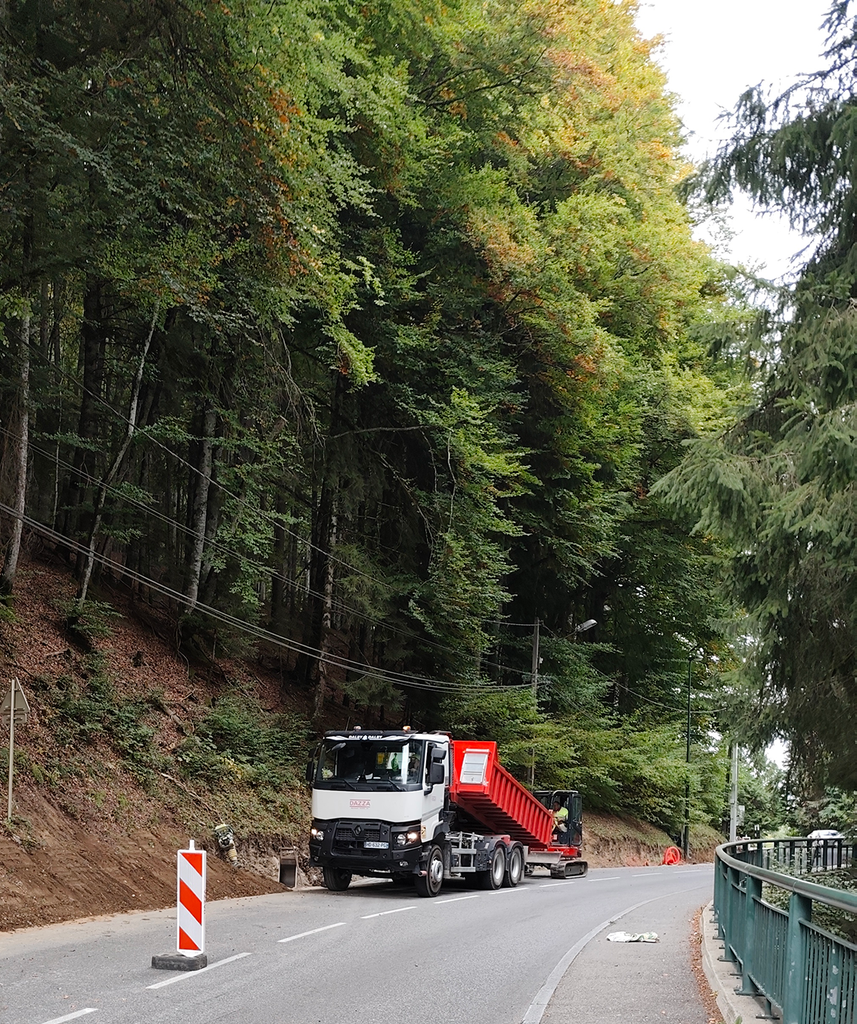

La première tranche, entre les n°770 et 1018, a débuté le 21 septembre 2026 et se poursuivra jusqu’à fin novembre, avec une circulation maintenue en alternat.
